沈下修正工法について
当社では阪神・淡路大震災からの復興経験を活かし、家屋の沈下修正を下記の工法で施工しております。

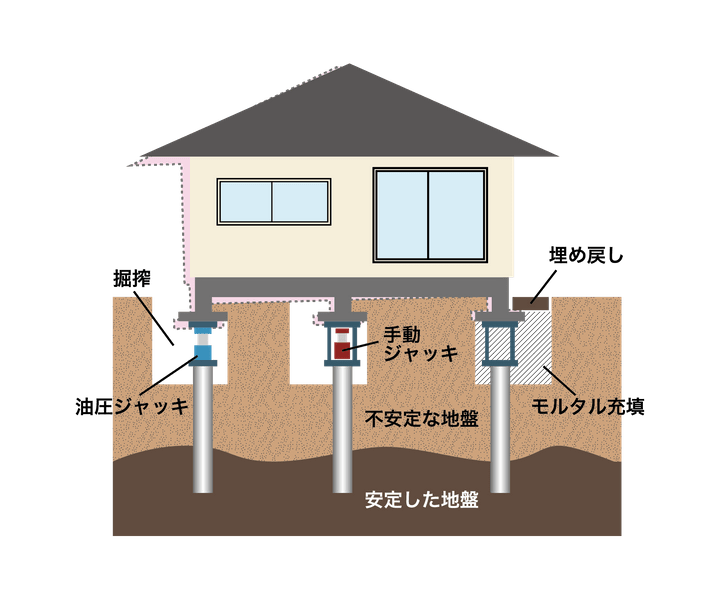

アンダーピニング工法
建物の荷重を反力に鋼管を支持地盤までジャッキを使って圧入し、建物を支持修正する工法。
適用地盤:安定した地盤が深い場合
不適地盤:地中障害物がある場合
長所:微調整が効く、施工実績が多い
短所:工期が長く高価
施工期間:長期(約1ヶ月)
参考金額:600万円〜/戸、木造2階 70㎡(一階床面積)L=10.0m 35本
水平精度:高い(微調整が可能)
備考:残土処理が発生する耐圧版工法
基礎下に耐圧版を敷設し、住宅荷重を反力としてこれをジャッキで加圧し家を持ち上げる。
適用地盤:安定した地盤が浅い場合(2m以浅)
不適地盤:安定した地盤が深い場合(2m以深)
長所:微調整が効く
短所:適用範囲が深い
施工期間:長期(約1ヶ月)
参考金額:450万円〜/戸、木造2階 70㎡(一階床面積)35箇所
水平精度:高い(微調整が可能)
備考:残土処理が発生する土台上げ

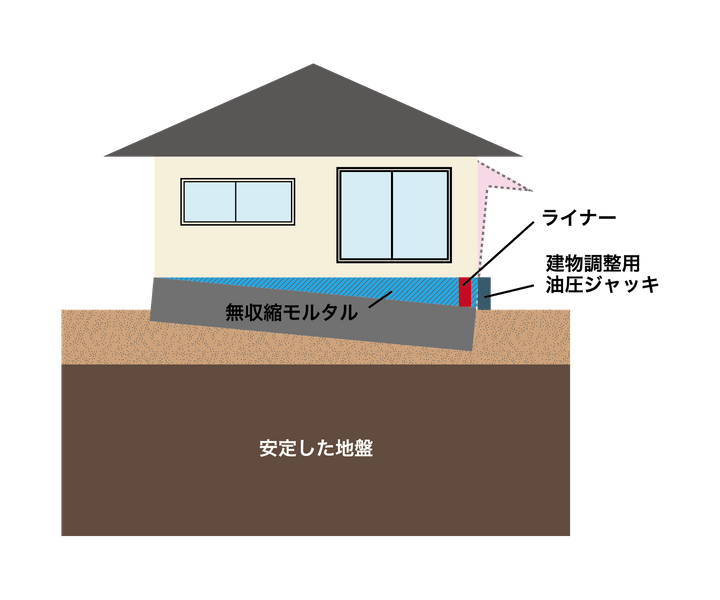

基礎から土台を引き離して、土台部分から家全体を持ち上げる。
適用地盤:地盤が安定している、地盤沈下が終息
不適地盤:地盤が不安定な場合、地盤沈下が進行している
長所:比較的早い、比較的安価
短所:再沈下の恐れがある、基礎修復が必要となる
施工期間:中期(約2週間)
参考金額:100万円〜/戸、基礎補強の場合+100万
水平精度:普通
備考:基礎修復が必要となる。床撤去が必要(アンカーボルトを外す為)。建物の構造に影響を及ぼす事がある。お問合せ
